盤興高鐵:白巖二號隧道順利貫通 項目建設穩步推進

2022年01月18日 15:01:40來源:興義市融媒體中心 作者:戴仙羚 沈京生 李蕊麗

  盤興高鐵是貴州省“市市通高鐵”的最后一個項目,全長約98.3公里,在興義市境內約36公里。自開工建設以來,建設方在保安全、保質量的前提下,快馬加鞭全力搶抓工程進度。在2000余名鐵路建設者的艱苦奮戰下,1月16日,白巖二號隧道順利貫通,自此,興義市境內已貫通隧道達6座,其余各項工程建設正在穩步推進。

  1月16日下午,由中鐵三局承建的盤興鐵路白巖二號隧道,歷經九個多月的艱苦作業,攻克了隧址區地質構造復雜、多不良地質等施工困難后,順利貫通。該隧道按250Km/h高速鐵路雙線隧道設計,最大埋深約83m。

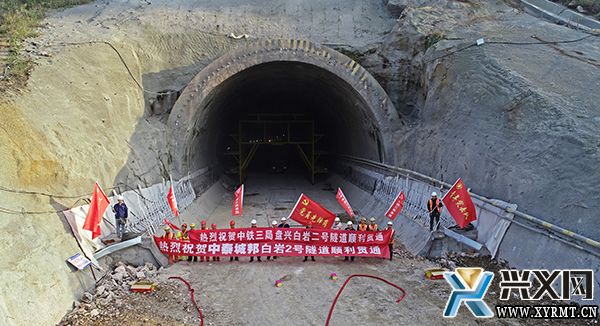

圖為航拍白巖二號隧道貫通

  中鐵三局盤興鐵路白巖二號隧道施工隊技術員漆令俊介紹說:“白巖二號隧道總長261米,我們從2021年4月6日開始進洞施工,經班組合理安排,精心組織,晝夜施工,中途攻克了溶洞和巖層破碎等難關,今天下午順利貫通。”

  而另一座即將貫通的下補西二號隧道,隧址屬云貴高原溶蝕構造低中山地貌,地形起伏較大,最大埋深約38.8m。隧道內,機器轟鳴,焊接火花四濺,一派繁忙的施工景象。工人們正在加班加點搶工期,有力有序保證隧道建設進度。

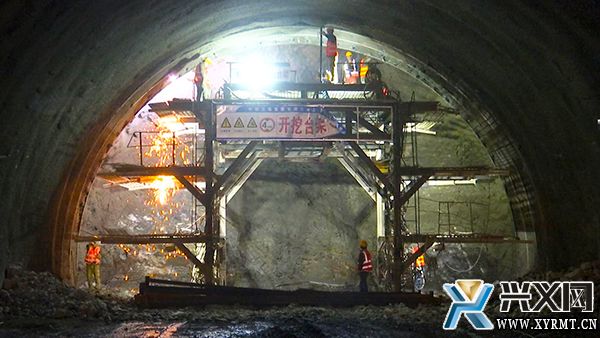

圖為工人正在下補西二號隧道施工

  “我們盤興高鐵下補西二號隧道全長225米,自2021年8月開始施工,暗洞目前已施工完成,剩余明洞15米,預計2022年1月20日貫通,目前投入工人25人,主要工作有開挖、支護、噴漿。年后,我們計劃投入更多工人,開始施工仰拱、二襯,確保工程正常施工。”中鐵三局盤興鐵路下補西二號隧道技術員蘆陽說。

  納懷河特大橋是盤興鐵路建設的重難點、風險點工程,全橋總長646.109米。該橋位于水源保護區,環保、水保標準高,橋址區地形連綿起伏,溝谷縱橫,河流深切,地勢陡峭。施工方結合現場施工環境,采用(60+112+60)m連續剛構跨越河谷,其中,9個空心薄壁高墩最大墩身高達78米。目前,工程項目建設正在穩步推進。

圖為盤興高鐵正在施工中

  中鐵三局盤興鐵路工程項目經理部副經理匡成榮告訴記者:“納懷河特大橋位于水庫之上,全橋共長616米,主墩高度為78米,共有15個橋墩,2個橋臺,0號至4號正在施工,5號墩和6號墩為主墩,跨度為112米,7號至16號全部完成。現有26名工人正在抓緊施工,5號墩0號段計劃在20號左右澆筑混凝土,主墩計劃年后進行拼裝掛籃,繼續分段施工,共分14個段,計劃在八月中旬全部合龍竣工。”

圖為航拍盤興高鐵建設

  據悉,盤興鐵路北起滬昆高鐵盤州站,止于興義南站,全長98.3公里,興義市境內36公里,目前第三標段和四標段分別由中鐵三局和中鐵一局施工建設。自2020年7月開工建設以來,施工方充分發揚敢打硬拼、攻堅克難精神,科學統籌力量,優化施工組織,卡緊時間節點,搶工期、抓進度,確保項目施工進程高效推進。

  中鐵三局集團盤興鐵路工程項目經理部綜合辦公室主任李健介紹道:“中鐵三局盤興鐵路全長28公里,隧道18座,橋梁23座,路基3.6公里,制架梁139孔,涵洞12座,全線二級風險隧道一座,特大橋三座。目前全線投入管理人員及施工人員1500多人,已貫通隧道三座。計劃年前完成下補西二號隧道貫通及納懷河特大橋0號段澆筑。春節后,我們將繼續隧道、橋梁、路基施工,爭取2022年10月1日開始架梁,確保按照合同工期推進工程進度。”

  來源:興義市融媒體中心作者:戴仙羚 沈京生 李蕊麗
