新進展!興義環城高速公路峰林特大橋總進度達93.87%

2020年09月12日 09:24:57來源:天眼新聞 作者:劉小明

  9月10日,由貴州公路集團采用PPP模式建設的興義環城高速公路重點控制性工程——峰林特大橋順利完成第36個節段的鋼梁吊裝工作,至此全橋工程完成率達93.87%。

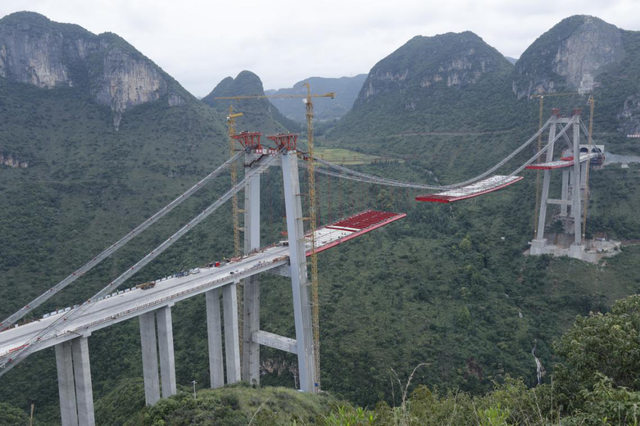

  峰林特大橋完成第36個節段鋼主梁吊裝

  峰林特大橋是興義環城高速公路上的3座特大橋之一,為中國山區第一座大跨徑鋼混疊合梁懸索橋。大橋全長1163米,主跨550米,以馬嶺河峽谷為界分隔為義龍岸和興義岸,屬全線控制性工程,該工程建設進度直接關系到整個興義環城高速在年內開通的目標。

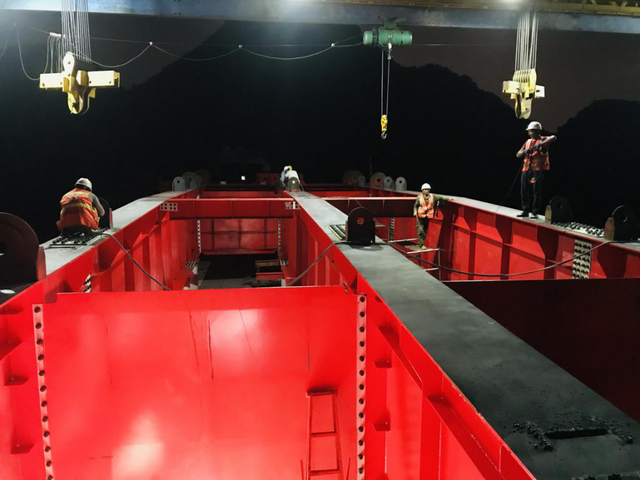

  鋼主梁起吊

  “這是汛后復工以來項目部成功吊裝的第20段鋼主梁,為完成這一吊裝任務,130余名施工人員晝夜拼裝,連續奮戰了40余個小時。”據興義環高1-3標項目部經理翁學新介紹,吊裝當天陰雨連綿,面對不利的天氣狀況,項目部現場技術員和施工班組工人經過近4小時的連續緊張作業,每項操作都做到一絲不茍,每道工序都可靠到位,并相繼完成了塔柱偏移、頂推索鞍、鋼梁線性等檢測,才保證第36個節段鋼主梁嚴絲合縫地到達預定位置。

  鋼主梁晝夜拼裝忙

  據了解,今年夏季,受長江流域汛情影響,位于湖北省黃岡市的峰林特大橋鋼主梁生產廠家的生產區、轉運區都被洪水淹沒,大橋鋼主梁生產出現“斷檔”,這直接導致大橋鋼主梁在吊裝16個節段后被迫按下“暫停鍵”。為此,興義環高1-3標項目部積極采取應對措施。一方面,貴州公路集團派遣人員多次趕赴武漢,靠前指揮,積極與廠家溝通協調。同時項目部與生產廠方共同投入設備參與抗洪搶險,同時制定周密的復工生產計劃,從鋼梁轉運、試拼、整體下胎解體、噴砂打磨、涂裝、運輸等環節實現無縫對接,爭分奪秒,力爭獲得更多的鋼梁供應;項目部派遣多名技術骨干駐廠監督,全程跟進鋼主梁生產進度,重點把控關鍵節點,嚴格把關材料品質。另一方面,項目部利用大橋施工暫停的空隙,提前做好主塔涂裝、引橋護欄安裝、重力錨安罩等工作,平行推進大橋輔助工程建設。  經過多方共同努力,項目部于8月20日從武漢運回了汛后第一片鋼主梁,峰林特大橋又恢復了鋼主梁的吊裝。此后,項目部科學倒排工期,每日一調度,不斷優化施工工序,按照生產一段、運輸一段、拼裝一段、吊裝一段的方式,將鋼主梁運輸、拼裝、吊裝周期縮短到4天,安全有序推動施工進度,成功在汛期后吊裝第20段鋼主梁。   翁學新表示,目前大橋還剩余13個節段的工程量,項目部全體員工將緊盯目標、強化配合,以高度的緊迫感、責任感、使命感,在保證質量安全的前提下,加快拼裝和吊裝速度,全力以赴搶抓進度,確保大橋建設如期完工。(來源:貴州日報當代融媒體記者 劉小明)
